建筑材料施工工艺有什么讲究,项目管理员如何判定施工做法合规?

关键词:建筑物资管理系统、工地物资管理软件、建筑工程材料管控系统



建筑材料本身的理化特性存在差异,对应的施工操作流程、环境条件、配套辅料都需要匹配对应标准。各类建材进场存储、现场拌制、铺设、拼接、养护等环节,操作偏差会直接改变成型后的实体状态。



项目管理员需要对照设计文件、规范条文、专项方案开展核验,从材料源头、工序操作、实体检测、资料台账多个维度核对现场作业情况,区分常规偏差和违规做法,引导施工组调整作业方式,减少后期返工与质量隐患。


施工物资仓储管理软件



一、建筑材料配套施工工艺的实操要求



(1)建材存放与前置防护


水泥、石膏类胶凝材料需要单独搭设防雨防潮库房,垫高底部隔绝地面潮气,按出厂批次分区堆放,堆放高度控制在限值以内,避免底层材料受压结块。防水卷材、保温板材避开阳光长时间直射区域,堆放场地保持通风,卷材竖向摆放,防止挤压造成卷材褶皱、内部结构破坏。砂石骨料做好围挡分隔,避免泥土、杂物混入,不同粒径骨料不得混堆,取用过程同步做好标识,防止错拿混用。



(2)现场拌合与配比管控


砂浆、混凝土拌合作业,严格依照设计配比单投放原料,拌合用水、外加剂品类与方案标注保持一致。拌合时长满足设备标定要求,拌合完成后在规定时限内输送至作业面,超时物料不得继续使用。冬季、高温时段作业,施工组调整拌合温度、输送节奏,高温环境做好拌合料遮阳,低温环境落实防冻措施,避免水化反应异常。



(3)现场铺设与成型操作


砌体施工前砖块提前适度洒水湿润,杜绝干砖上墙,灰缝厚度、排布方式依照图纸执行,墙体接槎位置按规范预留构造。防水作业清理基层浮渣、空鼓层,基层干燥度达标后方可涂刷底料,分层涂刷厚度、搭接宽度统一管控,转角、管根等位置增设附加层。钢筋加工绑扎,弹线定位排布,垫块、马凳筋布设到位,规避钢筋位移、保护层厚度不足的情况。



(4)成型后养护与成品保护


混凝土浇筑完成,按时间节点开展收面作业,及时覆盖保湿养护,养护周期满足规范要求,养护期间禁止重型设备碾压、撞击构件。抹灰、地坪面层成型后封闭作业区域,避免过早踩踏,装饰面层做好覆膜防护,后续工序施工时设置隔离措施,防止涂料、砂浆污染已完工部位。


建筑施工物资管理系统

二、项目管理员判定施工做法合规的核查方向



(1)核对基础文件与技术交底记录


项目管理员调取施工图纸、设计变更文件、专项施工方案,核对方案审批流程,查看施工组技术交底记录,确认交底内容覆盖对应建材工艺细节。设计单位出具调整意见的部位,现场操作同步跟随变更内容执行,未完成审批的调整做法,按不合规处置。



(2)核验进场建材资料与复检结果


施工单位提交出厂合格证、检测报告,需要见证取样复检的材料,等待检测报告出具合格结论之后,方可投入使用。进场材料标牌信息、批次编号和送检试样保持一致,外观存在破损、变形、色差异常的批次单独隔离存放,禁止流入作业面。



(3)旁站核查工序操作流程


项目管理员对防水、混凝土浇筑、钢筋安装等重点工序开展旁站,记录每一步操作动作。工序顺序不得颠倒,上一道工序验收完成,才允许启动下一道工序。隐蔽部位封闭前,通知甲方、监理共同到场查验,留存影像记录,未验收封闭的隐蔽工程判定为不合规,需要拆开复检。



(4)开展实体抽样检测


借助检测工具实测实体指标,包括灰缝厚度、防水搭接宽度、钢筋保护层厚度、回填压实度等。检测数值超出允许偏差范围时,标记对应位置,下发整改通知,施工组完成整改后组织二次复测。



(5)梳理过程台账记录


施工组同步填写施工日志、检验批记录、隐蔽验收记录,记录内容和现场施工时间、材料批次、操作人员信息相互对应。台账信息缺失、时间线矛盾、数据前后不一致,视作管控不到位,同步要求补齐资料并复核现场实体。

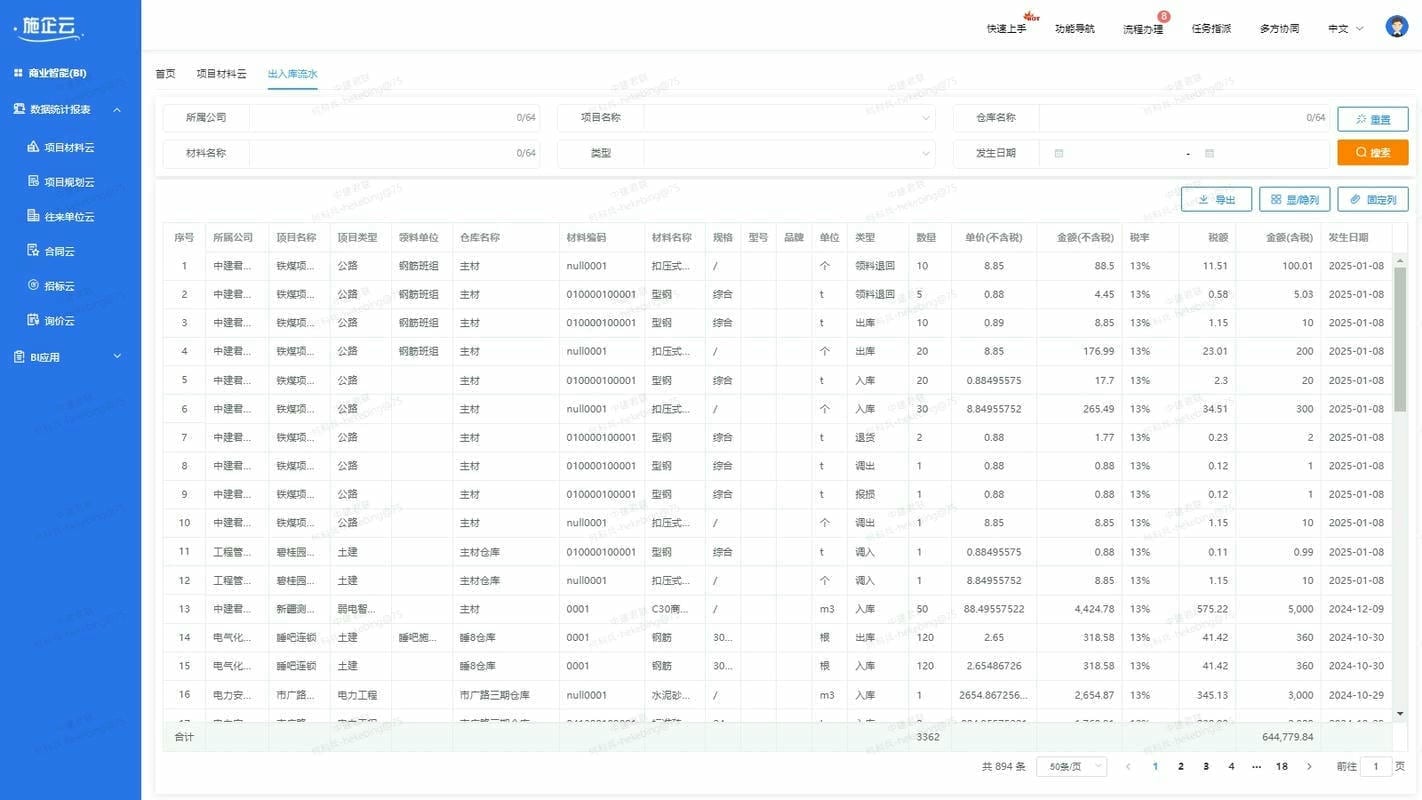

建筑施工管理系统



三、不合规做法的处置流程



项目管理员标记现场违规点位之后,同步向项目经理、监理报送情况说明,明确整改范围、整改时限。施工组编制整改方案,落实返工或者补强措施,整改完成后提交复检申请。复检通过后方可恢复后续施工;复检依旧达不到标准,需要联合设计单位评估实体影响,确定拆除重做或者其他处置方式。所有整改通知、复查记录统一归档,纳入项目全过程资料。
